环氧树脂胶用于玻璃钢重防腐地坪





高性能玻璃钢防腐施工方案
(环氧呋喃胺玻璃钢)
一、 机理概述---高性能无溶剂环氧呋喃胺玻璃钢
     玻璃钢衬里从基层角度来分,可分为钢基层衬玻璃钢和混凝土衬玻璃钢,这两种玻璃钢对基层的要求、胶结料配方、施工方法、施工间隔、玻璃钢结构、及养护都有所不同。这里主要讲述高性能玻璃钢的机理,根据复合树脂原理、新型固化剂、新型防锈颜料、无溶剂配方工艺、硅烷偶联剂等技术,使该产品与普通玻璃钢性能上有较大提高。
依据复合树脂原理,两种树脂混合其成品性能将互为改性。环氧树脂特点为:耐100℃以下的稀酸、稀碱和多数溶剂,具有优越的粘结性和良好的强度;呋喃树脂特点为:耐160℃以下的大多数强酸、强碱和溶剂,但性脆。而呋喃胺树脂是呋喃树脂与胺类固化剂反应的产物,其分子结构中含有多个呋喃环,且含有伯胺、仲胺等基团,可与环氧树脂的环氧基开环反应,相互交联成网状结构的不溶不熔产物,又是环氧树脂的改性剂和固化剂。用环氧树脂和呋喃树脂共聚合,产物兼有环氧、呋喃树脂之优点。所以环氧呋喃胺玻璃钢,能耐140℃以下的大多数中强酸碱和溶剂,同时具有优越的粘结性和良好的强度,而互穿网络可提供优良的韧性,所以整体性能有极大的提高。
     T31树脂状固化剂具有可在潮湿面固化,而且具有更好的综合性能,作基层胶料的固化剂,保证玻璃钢与基层在潮湿状态具有良好的粘结强度。用量在15~35%,潮湿度越大用量越大。这样就解决了通常施工中潮湿度达不到造成的粘结不良的问题。
     新型防锈颜料---三聚磷酸铝,属于环保反应型无公害无毒高效防锈的白色颜料,防锈力是红丹、锌铬黄的1~2倍,且附着力强、耐蚀,具有隔绝防锈及钝化防蚀的双重功效。其机理是三聚磷酸铝经离解和水解,产生络合能力强的三聚磷酸根阴离子(P3O10)5-,能与铁离子(包括铁锈)反应生成AlxFey(PO4)2致密的钝化膜而阻缓 腐蚀。改变了玻璃钢不含防锈颜料的通病,对基层的粘结力和整体性能又有较大提高。(基层为钢铁时才采用)
     树脂胶料的稀释剂,分为活性稀释剂与非活性稀释剂。非活性稀释剂(如丙酮、乙醇)为不参加体系反应,物理稀释,在固化过程中逐步挥发,因而产生大量的毛细孔,降低抗渗等级,且在玻璃钢中的残余溶剂,须通过热处理才能大部分析出,增加毛细孔数量,一旦热处理控制不好,极易形成脱壳、脱层等弊病;若未经热处理,又降低了使用温度和耐蚀性。而活性稀释剂,为本身参加化学反应,又具有稀释效果和增韧作用,由于胶料无挥发产物,使成品具有更低的毛细孔,更高的抗渗能力和耐蚀性,对同时连续衬布不影响;而用非活性稀释剂配制的胶料,须间隔衬布才能降低溶剂残余量。玻璃钢施工中通常都采用非活性稀释剂,而采用活性稀释剂对使用年限有极大影响。
硅烷偶联剂是带有有机基团和亲无机基团的化学结构,因而具有“桥梁”一样把无机物和有机物通过化学反应紧密结合在一起。有机基团与树脂反应,亲无机基团与玻璃布、填料、混凝土反应,因而提高了胶料、玻璃布、混凝土三者之间的粘结强度,使所有材料连接成有机整体。
通过以上五个方面的改进,使玻璃钢成品有更大的耐蚀、耐用的整体性能。
二、 施工要点
1、 施工标准
      ⑴ GB 8923—88《涂装前钢材表面锈蚀等级和除锈等级》
   ⑵ HGJ 229—91《工业设备、管道防 腐蚀工程施工及验收规范》
   ⑶ GB 50212—91《建筑防 腐蚀工程施工及验收规范》
   ⑷ GB 50224—95《建筑防腐蚀 工程质量检验评定标准》

2、 玻璃钢防护
⑴ 基层处理要求   按GB 8923和GB 50212要求:
钢基层喷砂除锈需达到Sa2级(无可见的油脂、污垢、氧化皮、铁锈和油漆等附着物,其残留物是牢固附着的);动力除锈需达到St2级(无可见的油脂、污垢,并且没有附着不牢的氧化皮、铁锈和油漆等附着物)。
水泥砂浆或混凝土基层,必须坚固、密实、平整,坡度和强度符合设计要求,不应有起砂、起壳、裂缝、蜂窝、麻面等现象;平整度用2m直尺检查时,允许空隙不大于5mm;含水率在20mm厚度不大于6%,本方案采用湿固化配方可不受此限制;施工前,应将表面的浮灰、水泥渣及疏松部位清理干净;已被油脂和化学品污染的表面,须进行预处理。

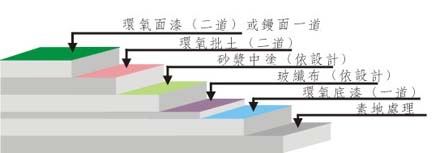

⑵ 玻璃钢防腐层:  参照HGJ 229和GB 50212,防腐层设计为:二底油、三布六油、 二面油、一砂(地面增加一砂防滑)工艺。底料应用环氧树脂稀油二道,使胶料湿润钢基层,或渗入水泥砂浆可达5mm,驱走水泥砂浆内的空气,提高了强度,与基层的接合得到保证。在衬布前,先刷喷一道环氧呋喃胺树脂胶料,铺平玻璃布、无气泡和空鼓后,再刷喷一道环氧呋喃胺树脂胶料,依此完成三布铺衬。面料为富树脂层,是耐蚀性关键部位,须饱满、无针孔、光泽亮丽。
⑶ 原材料质量技术标准:  环氧树脂E44、呋喃胺树脂F30、固化剂T31、三聚磷酸铝APW-1、活性稀释剂690、硅烷偶联剂KH-550、底碱或中碱玻璃布δ0.2mm×8×8/12×12、石墨粉或铸石粉等填料,均需符号规范要求。
三、 施工方案
1、除锈或水泥砂浆基层打磨:  为保证防护层的质量,保证防护层与底材的结合力,应控制磨料的颗粒形状、硬度、压缩空气的压力以及喷射角度,使基层表面粗糙度达到40~70µm;水泥砂浆基层用电动钢丝刷打磨后,用软毛刷或压缩空气清理干净。
2、喷刷底层环氧树脂胶料:  水泥砂浆基层经处理后,应尽早喷刷底层胶料,已免二次粘污;钢基层经处理后,8小时内开始喷刷底层胶料。底层胶料喷刷间隔24小时以上,喷刷时应均匀,不得漏涂、流挂等 缺陷,配制好的环氧树脂胶料需在40分钟内用完。
3、衬布:   底层胶料经24小时固化后,在基层上均匀喷刷一道环氧呋喃胺树脂衬布胶料,随即衬上一层玻璃布,玻璃布必须贴实,使胶料浸入布的纤维内,并赶净气泡,随后再喷刷一道衬布胶料,胶料应饱满。如此反复,达到层数和厚度。配制好的衬布胶料须在60分钟内用完,同层布搭接在50mm以上,上下层布错开50mm以上。
4、富树脂的面层胶料:  衬布料经24小时自然固化后,均匀喷刷面层环氧呋喃胺面层胶料,带第一层硬化后再喷刷第二层面层胶料配制好的面层胶料也须在60分钟内用完。
5、一砂:  若为地面须增加防滑功能时,在第二层面层胶料喷刷完时,立即匀撒一层细 石英砂,经自然沉降并为胶料浸润后即可。
四、胶料配合比    略
五、质量验收与核验
保证项目:对工程质量有决定性影响的检验项目。
基本项目:对工程质量有重要影响的检验项目。
允许偏差项目:可满足工程安全和使用功能的检验项目。
1、 水泥砂浆或混凝土基层处理
⑴保证项目:水泥砂浆或混凝土基层的强度试验报告,应符合设计和施工规范要求。
⑵基本项目:水泥砂浆与垫层应结合牢固,无明显裂缝、起砂、起壳现象,阴阳角应符合《施工规范》的规定。混凝土基层应密实平整,不得有明显的蜂窝和麻面。
⑶允许偏差项目:基层表面平整度用2m直尺检查,允许偏差不大于5mm,最大偏差可为6mm;坡度允许偏差为坡长的±0.2%,但最大偏差值不得大于30mm。

2、 钢基层处理
⑴保证项目:表面处理等级应符合设计要求。
⑵基本项目:表面无可见的油脂和污垢,没有附着不牢的氧化皮、铁锈和油漆等附着 物
3、 衬玻璃钢
⑴保证项目:材料应符合《施工规范》的品质要求。
底层、衬布、面层胶料的配合比应符合规定。
施工过程中及施工完毕后的养护应符合《施工规范》的规定。
⑵基本项目:外观质量无纤维露出,树脂固化完全,无针孔、气泡、皱折、起壳、脱层先为合格;并且胶料饱满、表面平整、色泽均匀才为优良。玻璃布的规格和层数应符合设计规定先为合格,并且玻璃钢内的树脂胶料饱满,厚度不小于设计厚度先为优良。
⑶允许偏差项目:地面玻璃钢的表面平整度和坡度允许偏差同基层要求。
六、安全防护及注意事项
1、玻璃钢衬里,对于转角处、门口处、预留孔、管道出入口或地漏等部位,容易形成薄弱环节,造成隐患,故应在施工时特别注意及加强处理。
2、严格控制施工环境技术条件,环境温度大于12℃,湿度不大于80%,保证质量,不赶进度。
3、施工场地应保持通风良好,配置消防器材,和禁止烟火警示牌,以保证安全。
4、施工场地应保持清洁,作业结束后清理残存易燃、易爆和其它杂物。
5、玻璃钢地面养护时间≥10天,贮槽≥20天,常温固化可使用时间均为30天。
6、用电火花检测仪检查针孔时,电压宜为3.5kv,本公司可达到6kv以上。






-----------------------------------------------------------------------------------------------------------------------------------------
